635天、16天、14天——国立智能同期装置在中煤广元百万机组的三个数字

来源:国立智能

时间:2026-07-10


6月25日22:36,中煤广元2×1000MW超超临界燃煤发电项目1号机组168小时满负荷试运行一次成功,正式转入商业运营。作为四川省"十三五"以来唯一新建火电、全省上报国家的"两个联营"示范项目,它承载着川东北迎峰度夏保供重任,年发电量超90亿千瓦时。


PART.01

三个数字 + 一条链


中煤广元#1机的工期纪录值得称道:从主厂房第一罐混凝土到168一次通过仅635天,创全国百万千瓦新建首台最短工期;整套启动到168完成16天,并网到168结束14天,较合同节点提前33天

把项目过程的"一次成功"链条铺开看更直观:

2024.09.28 主厂房第一罐混凝土 → 2025.11.28 DCS受电一次成功  → 2026.05.18 锅炉吹管一次成功  → 168满负荷一次通过

而对国立智能来说,我们的同期装置,是这条"全链一次成功"里的重要一环。

国立智能同期装置的"一遍过",就卡在DCS受电之后、锅炉吹管之间的那道联动关。  同期逻辑要和DCS、DEH、并网开关联调一遍过,任何一次参数整定偏差、通信对点出错或录波缺失,都会卡住后面整条链。


PART.02

"一遍过"的背后:三方都熟,才快得起来


答案不复杂,但做到不容易。这份‘从容’并非凭空而来,而是源于国立智能多年来在同期领域的深厚积累,以及对每一个工程细节的极致打磨。

对设计院,国立智能的同期回路、端子定义、通讯协议是一套成熟可靠的既定方案,设计人员非常熟悉,因此图纸阶段沟通方便。

继保调试侧,国立智能的同期装置经常遇到,人机界面、参数菜单、录波路径都有接触,所以装置拿到手就能干,几乎不用翻手册、不用打电话问技术支持。

对电厂运行,同期屏的操作流程、指示灯定义、定值设置逻辑跟他们多年习惯非常贴合,使用门槛很低,都能轻松拿捏。

对国立智能来说售后服务一直备受好评并网期间技术人员24小时待命,任何异常问题,都能及时跟进处理

一套设备,三方熟练,再加上全天候的服务兜底这种"上手即用"在635天倒计时里换算成的时间成本,是实打实的。


PART.03

项目实录

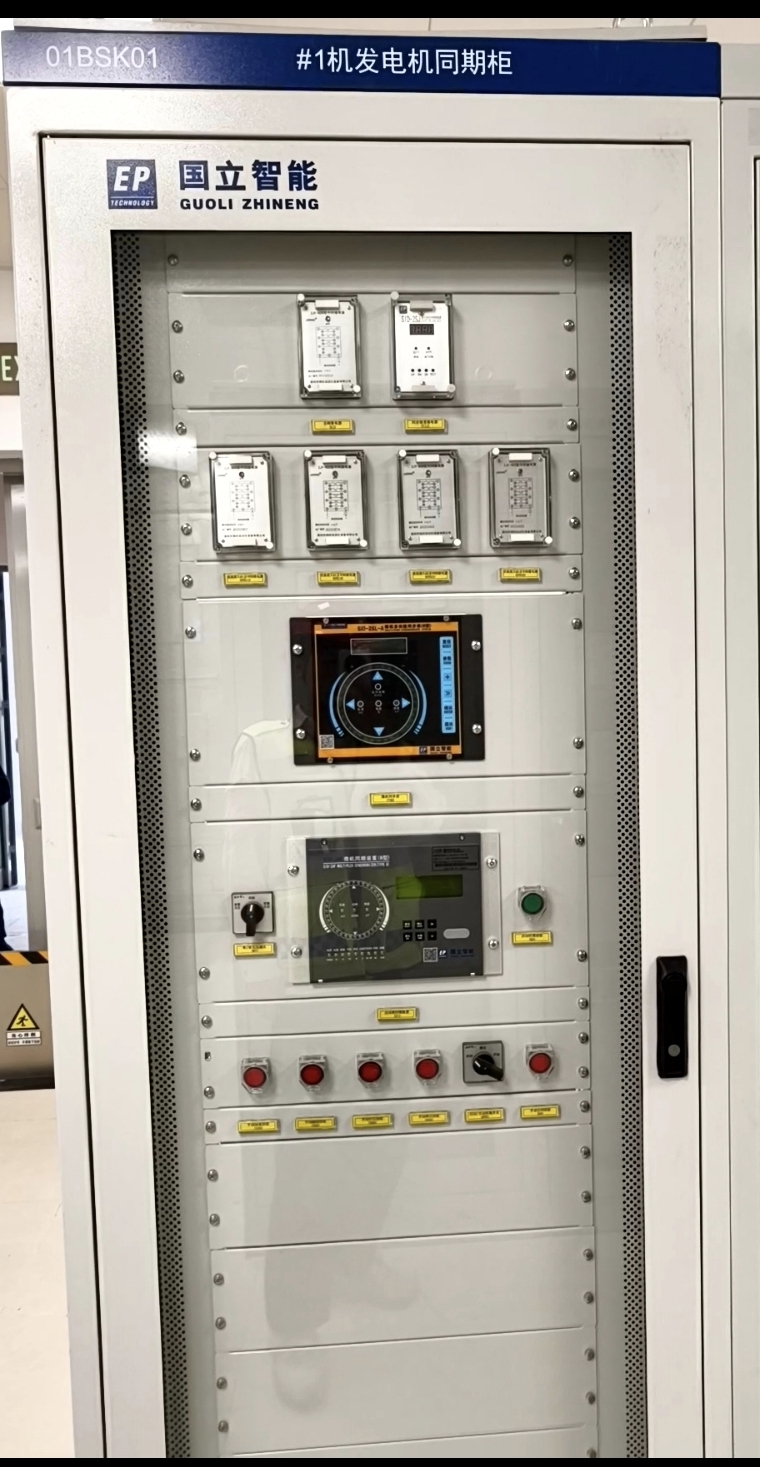

国立智能同期装置在中煤广元#1机:

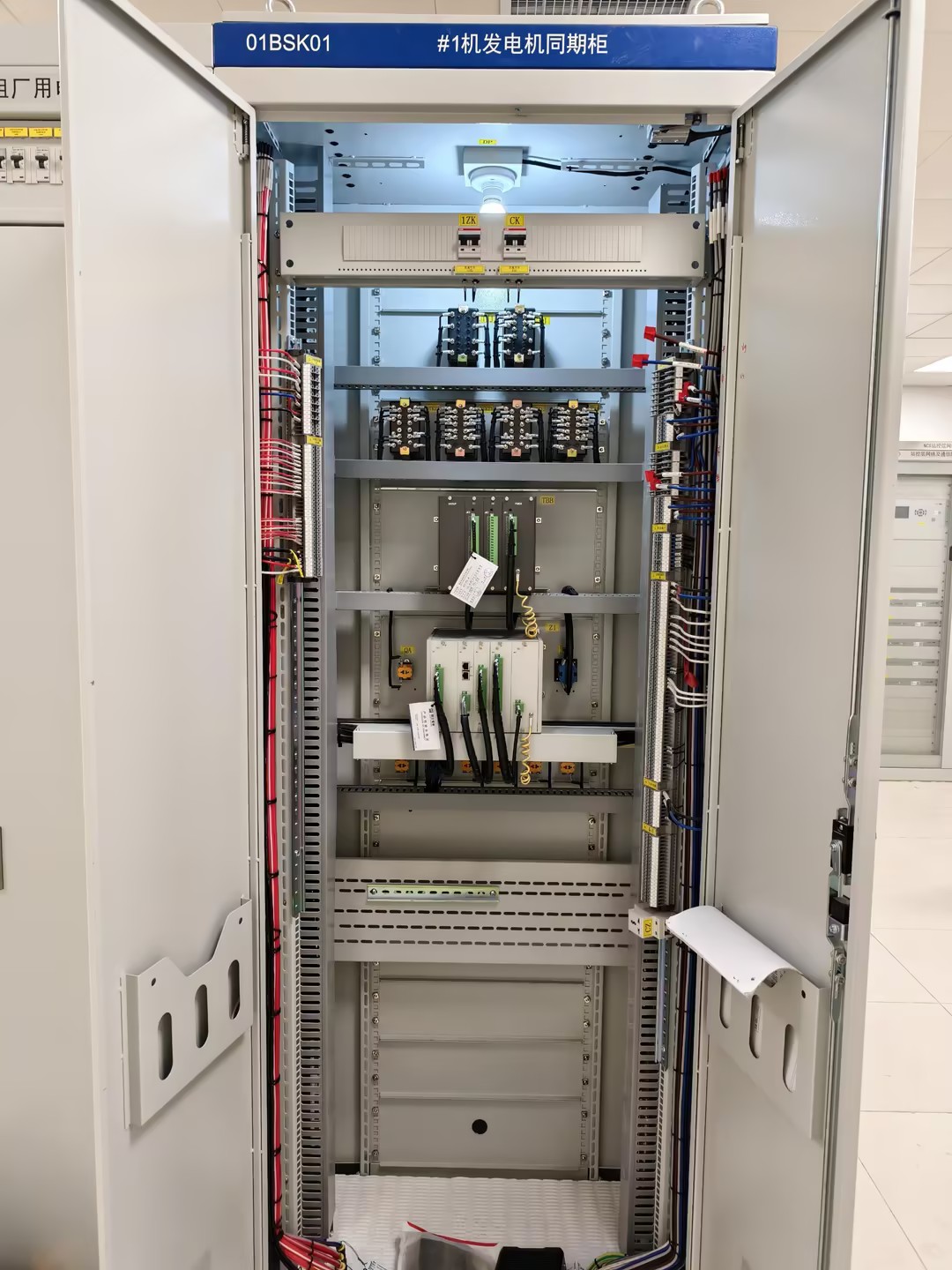

✅ 到场一次接线顺利,准确无误

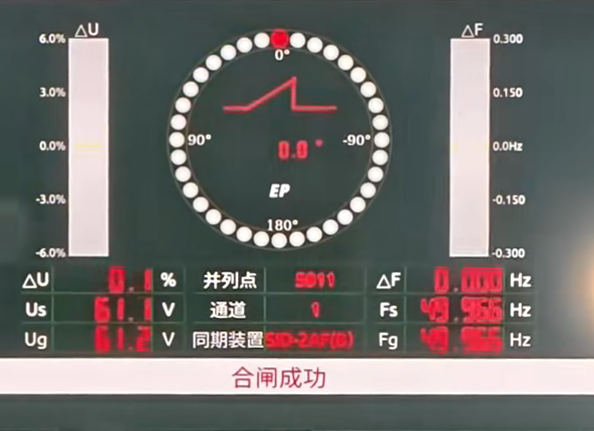

✅ 与DCS/DEH/并网开关联动逻辑高效顺畅,一次性验证通过

✅ 168试运期间运行稳定

✅ 全程录波完整可追溯

从基荷到灵活调节,新一代煤电越来越复杂,国立智能要做的事没变——让同期装置成为项目团队"用得好、信得过"的老搭档。

中煤广元#2机同期装置已就位,下次再见。


国立智能 · 为新型电力系统提供可靠并离网解决方案

GUOLIZHINENG


zimg9.svg

咨询

zimg10.svg

电话

zimg10.svg

热线:

(0755) 89532683

查看更多联系方式

zimg11.svg

邮箱

zimg11.svg

邮箱:

glzn@szidd.cn

查看更多联系方式

咨询专家

您的信息正在受保护。

姓名*

联系方式*

电子邮箱*

公司名称

需求类型*

留言
